„Teltonika High-Tech Hill“ – 58 MW impulsas: „Litgrid“ Kuprioniškių pastotę užbaigė beveik metais anksčiau
2026-09-16 13:21
„Teltonikos“ technologijų parko plėtrai Lietuvoje uždegtas žalias šviesoforo signalas – „Litgrid“ Kuprioniškėse užbaigė naujos transformatorių pastotės statybą ir elektros tiekimą pradėjo beveik metais anksčiau, nei buvo planuota. Naujoji infrastruktūra sudarys sąlygas „Teltonika High-Tech Hill“ užsitikrinti iki 58 MW galią ir tapti vienu didžiausių elektros energijos vartotojų šalyje.

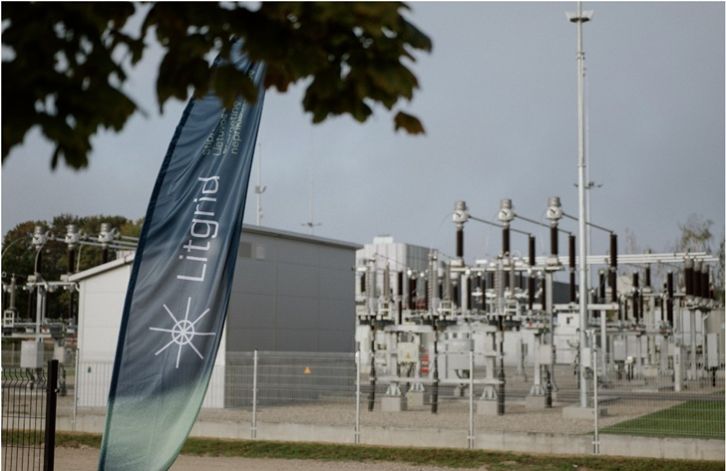

„Litgrid“ nuotr.
Minimos įmonės
Litgrid, AB
Teltonikos įmonių grupė,
ESO (Energijos skirstymo operatorius), AB
Kuprioniškių transformatorių pastotės projektas įgyvendintas gerokai sparčiau, nei buvo numatyta pirminiame plane. Elektros tiekimą „Teltonika High-Tech Hill“ iš pradžių planuota užtikrinti iki 2027 m. rugpjūčio pabaigos, tačiau naujoji infrastruktūra užbaigta ir elektros tiekimas pradėtas jau 2026 m. rugsėjį.
Energetikos ministras Lukas Savickas teigia, kad projektas rodo Lietuvos pasirengimą sudaryti sąlygas didelėms aukštos pridėtinės vertės investicijoms. Jo vertinimu, patikima energetikos infrastruktūra tampa vienu svarbiausių šalies konkurencinių pranašumų, leidžiančių pritraukti investicijų, kurti aukštos kvalifikacijos darbo vietas ir stiprinti ekonomikos augimą.
„Litgrid“ vadovas Andrius Šemeškevičius projektą apibūdina kaip techniškai sudėtingą ir per itin trumpą laiką įgyvendintą darbą. Pasak jo, infrastruktūrą pavyko užbaigti beveik metais anksčiau, o tai rodo, kad elektros tinklo plėtra gali greitai prisitaikyti prie augančių pramonės ir aukštųjų technologijų sektoriaus poreikių.
Įrengta 110 kV pastotė ir 7,5 km elektros kabelių linija
Įgyvendinant projektą pastatyta nauja 110 kV Kuprioniškių transformatorių pastotės skirstykla, nutiestos dvi naujos 110 kV elektros kabelių linijos ir atlikti elektros perdavimo tinklo rekonstrukcijos darbai.
Naujoji infrastruktūra sudarys galimybę užtikrinti iki 58 MW galios poreikį pagal technologijų parko prisijungimo sąlygas.
Projektui įgyvendinti nutiesta 7,5 km ilgio dvigrandė 110 kV elektros kabelių linija, kuriai panaudota 45 km aliuminio kabelio. Daugiau kaip 2 km kabelinės linijos trasos miesto aplinkai jautriose vietose įrengta uždaru būdu.
„Litgrid“ investicijos į elektros perdavimo tinklo infrastruktūros statybą siekė 12,8 mln. eurų.
Pastatyti vieni galingiausių ESO transformatorių
Kuprioniškių transformatorių pastotėje įrengti du vieni galingiausių Lietuvoje veikiančių ESO eksploatuojamų transformatorių. Kiekvieno jų galia siekia 63 MVA.
ESO finansų vadovo Audriaus Rusecko teigimu, naujoji infrastruktūra ne tik sustiprins energetikos sistemos atsparumą, bet ir suteiks verslui galimybę augti. Užtikrinta elektros galia leis patenkinti dabartinius „Teltonikos“ poreikius ir turės rezervą tolesnei plėtrai.
Bendra ESO atliekamų darbų vertė Kuprioniškių transformatorių pastotėje siekia 6,81 mln. eurų be PVM. Į šią sumą įtraukti 110/10 kV galios transformatoriai, 10 kV skirstykla ir kita skirstomojo tinklo infrastruktūra.
„Teltonika“ planuoja milijardinę apyvartą
„Teltonikos“ įmonių grupės prezidentas Marius Derenčius pabrėžia, kad sparčiai augančiai gamybai būtina patikima energetikos infrastruktūra.
Pasak jo, „Teltonika“ kas dešimt metų išauga maždaug dešimt kartų, todėl 2030 m. planuojama peržengti 1 mlrd. eurų metinę apyvartą ir Lietuvoje pagaminti daugiau kaip 30 mln. elektronikos gaminių per metus.
Būtent tokiam gamybos mastui reikalingas patikimas elektros tiekimas. „Teltonika“ tikisi, kad dėl anksčiau užbaigto projekto „High-Tech Hill“ reikiamą elektros galią gaus beveik metais anksčiau nei buvo planuota.
Įmonės teigimu, ši infrastruktūra turėtų prisidėti prie Lietuvoje kuriamų aukštųjų technologijų produktų, eksporto augimo, naujų darbo vietų kūrimo ir didesnio indėlio į šalies ekonomiką.
Infrastruktūra
2026-11-04 05:20
Kai kuriuose Lietuvos krašto keliuose dviem automobiliams prasilenkti vis dar sudėtinga – važiuojamoji dalis vietomis nesiekia nė 3 metrų. Vienas tokių ruožų bus rekonstruotas Anykščių rajone: beveik 8 km ilgio Molėtų–Anykščių kelio atkarpos atnaujinimas kainuos beveik 9 mln. eurų. Darbus planuojama...
2026-10-29 14:23
Nuo kitų metų pradžios daliai transporto priemonių valdytojų teks keisti įprastą kelių mokesčio mokėjimo tvarką, tačiau nauja sistema žada ir mažesnių išlaidų. „Via Toll“ leis už mokamus kelius atsiskaityti pagal faktiškai nuvažiuotą atstumą, o jam fiksuoti bus galima naudoti įprastą išmanųjį telefo...
2026-10-29 14:15
Geležinkelio „Rail Baltica“ įgyvendinimui Lietuvoje numatoma prašyti dar 37,3 mln. eurų Europos Sąjungos (ES) finansavimo. Didžioji dalis lėšų būtų skirta elektros tiekimo infrastruktūrai, techninei dokumentacijai, geležinkelio įrangos bandymams ir žemės išpirkimui Panevėžio geležinkelio mazge.
2026-10-29 07:01
Kaune statomas Santakos tiltas pereina į baigiamąjį etapą – ant 6,5 tūkst. tonų sveriančios plieninės perdangos bus paklota beveik 2 000 tonų asfalto. Jei darbai vyks pagal planą, 417 metrų ilgio tiltu eismas bus atvertas iki šių metų pabaigos.
2026-10-27 09:52
Geležinkelių infrastruktūros būklės stebėsena tampa efektyvesnė – „LTG Infra“ įdiegė sistemą, kuri vienoje platformoje sujungia kelmačio surenkamus duomenis, leidžia greičiau pastebėti galimus defektus ir automatizuoja ataskaitų rengimą. Tikimasi, kad tai padės operatyviau planuoti priežiūros darbus...
2026-10-27 07:58
Klaipėdos Atgimimo aikštės rekonstrukcija pereina į kitą etapą – įrengiama lietaus vandens surinkimo sistema, o atsisakius požeminės automobilių stovėjimo aikštelės tikslinami ir pačios erdvės projektiniai sprendiniai. Už 6 mln. eurų vykdomus darbus planuojama baigti iki 2027 m. pavasario pabaigos.
2026-10-27 07:47
Klaipėdoje statomas naujas plūdrusis dokas turėtų sustiprinti Lietuvos pozicijas tarptautinėje laivų remonto rinkoje. Vakarų laivų gamyklos (VLG) įmonių grupė investuoja į infrastruktūrą, kuri leis priimti didesnius laivus, plėsti remonto paslaugas ir per metus aptarnauti bent 10 proc. daugiau laivų...
2026-10-27 07:40
Gariūnų išvažiavimas į magistralinį kelią A1 yra vienas iš sostinės transporto sistemos siaurųjų taškų, kuriame piko metu stringa dideli transporto srautai. Vilniaus miesto savivaldybė pradeda beveik 3,5 mln. eurų vertės darbus, kuriais siekiama pagerinti eismo sąlygas ir padidinti jungties pralaidu...
2026-10-26 09:13
Lietuvos kelių infrastruktūros laukia didelio masto pokyčiai – planuojama rekonstruoti 99 tiltus ir viadukus, o projektui numatoma skirti iki 400 mln. eurų. Prieš priimant galutinius sprendimus, Centrinės projektų valdymo agentūros (CPVA) ir AB „Via Lietuva“ atstovai su rinkos dalyviais derina darbų...
2026-10-26 07:38
Kelius, kuriais per parą pravažiuoja vos kelios dešimtys automobilių, bus galima projektuoti paprasčiau ir pigiau. Nuo lapkričio 1 d. įsigalios atnaujintos Automobilių kelių standartizuotų dangų konstrukcijų projektavimo taisyklės, numatančios daugiau sprendinių mažo eismo intensyvumo keliams.
2026-10-22 05:55
Vietoje elektros linijų apsaugos zonų šiandien galiojančių ribojimų dalyje teritorijų atsivers daugiau galimybių statyboms ir verslo plėtrai. Vyriausybė pritarė pakeitimams, kurie leistų visoje Lietuvoje atlaisvinti apie 12 tūkst. hektarų žemės – daugiau nei užima Klaipėdos miestas.
2026-10-21 08:13
Kelias, kuriuo pasiekiamas Rūdninkų poligonas, bus atnaujintas už 7,5 mln. eurų. Beveik 14 km ruože numatyta ne tik nauja asfalto danga, bet ir tilto remontas, autobusų stotelių atnaujinimas bei eismo saugos priemonės. Darbai vyks etapais, o jų pabaiga numatyta 2027 metų vasarą.
2026-10-20 06:16
Lietuvos keliams tvarkyti skiriamos sumos didėja, tačiau jų būklė negerėja taip sparčiai, kaip reikėtų. Savivaldybės ir kelių sektoriaus atstovai ragina keisti finansavimo principus, užtikrinti ilgalaikį investicijų planavimą ir mažinti biurokratines išlaidas. Vien dokumentams, reikalingiems maždaug...
2026-10-15 06:58
Dulkės ir nepatogios kelionės regionuose pamažu turėtų tapti praeitimi – iki 2028 metų pabaigos Lietuvoje planuojama išasfaltuoti apie 160 km valstybinės reikšmės žvyrkelių. Šiemet numatyta sutvarkyti 75 km, o daugiau kaip 30 km ruožų, kuriems jau sudarytos rangos sutartys, bus baigti asfaltuoti 202...
Vilniuje – didžiausias itin greito elektromobilių įkrovimo parkas: vienu metu krausis 20 automobilių
2026-10-14 09:19
Vilniuje atnaujinta elektromobilių įkrovimo infrastruktūra prie prekybos slėnio „Nordika“. Čia įrengta 10 naujų stotelių, leidžiančių vienu metu įkrauti iki 20 automobilių.
2026-10-13 06:03
Klaipėdos SGD terminalo elektrifikacija artėja prie vieno sudėtingiausių darbų etapų – į statybvietę pristatytas specialiai projektui pagamintas povandeninis elektros kabelis, kurio trijų būgnų krovinys sveria apie 79 tonas. Įrengus maždaug 6,5 km ilgio elektros jungtį, laivas-saugykla „Independence...
2026-10-13 06:00
Saulės elektrinės Lietuvoje jau daro reikšmingą įtaką šalies elektros balansui – gaminančių vartotojų įrengtoji galia viršijo 2,7 GW, o vasaros piko mėnesiais į tinklą jų patiekta elektra patenkino iki trečdalio šalies poreikio. „Energijos skirstymo operatorius“ (ESO) prie tinklo jau prijungė daugia...
2026-10-11 09:22
Lietuvos elektros sistema pasiekė naują rekordą – vėjo elektrinių generuojama galia perkopė 2,2 GW, o šalies elektrinės palankiomis oro sąlygomis pagamina gerokai daugiau elektros, nei jos reikia vartotojams. Perteklius eksportuojamas į kaimynines rinkas, daugiausia – į Švediją.
2026-10-09 09:13
Klaipėdos SGD terminalo laivas-saugykla „Independence“ ateityje galės atsisakyti dalies elektros gamybos savo varikliais – tam po Kuršių mariomis tiesiama speciali elektros jungtis. Į Klaipėdą jau pristatytas Suomijoje pagamintas 3,88 km ilgio povandeninis kabelis, o visa 19,3 mln. eurų vertės proje...
2026-10-08 14:58
Daugiau nei 900 mln. Eur vertės „Harmony Link“ projektas pereina į konkretų statybų etapą – Lietuvoje 220 kV elektros jungties su Lenkija darbai turėtų prasidėti jau 2027 metų antrąjį ketvirtį. Nauja infrastruktūra bus statoma Vilkaviškio rajono, Kalvarijos ir Marijampolės savivaldybių teritorijose,...







































































| www.julija.eu
