Suvirinti pirmieji dujų jungties su Lenkija GIPL kilometrai

2020-02-12 15:23
Siekiant laiku įgyvendinti magistralinio dujotiekio sujungsiančio Lietuvą ir Lenkiją projektą, per pirmąsias šešias darbų savaites į gijas suvirinti pirmieji dujotiekio trasos kilometrai. Per vasarį numatoma suvirinti dešimtadalį šiemet suplanuoto pastatyti dujotiekio dalies. Jau dabar sužymėta du trečdaliai arba 100 km visos dujotiekio trasos, operatyviai mobilizuota technika ir įranga, reikalinga darbams vykdyti.

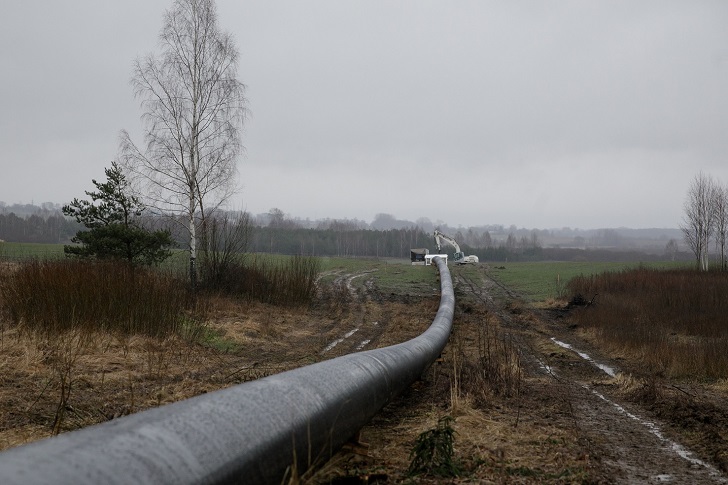

nuotrauka
Į gijas suvirinti pirmieji dujotiekio trasos kilometrai. AMBER GRID nuotr.


Minimos įmonės
Amber Grid, AB
Iki vasario pabaigos į Lietuvą bus pristatyta 29 km plieninių vamzdžių iš Lenkijos gamintojo. Iš viso nuo statybų pradžios į sandėliavimo aikšteles iki pavasario bus atgabenti 45 km vamzdžių, kita dalis vamzdžių toliau bus vežama pagal grafiką.

Taip pat jau pradėtas pasirengimas sudėtingiems horizontalaus kryptinio gręžimo po didžiausiomis Lietuvos upėmis – Nerimi ir Nemunu darbams, tiesiant dujotiekio atkarpas po upėmis.

„Sau ir rangovams keliame ambicingą uždavinį – per 2020 metus nutiesti 100 kilometrų dujotiekio iš 165 km. Tai svarbus projektas ne tik Lietuvai, todėl laiko delsimui neturime, visas dėmesys sutelktas į tai, kad jungtis būtų nutiesta laiku ir kokybiškai“, – pranešime cituojamas laikinasis „Amber Grid“ generalinis direktorius Nemunas Biknius. Dujos naujuoju vamzdynu tiek į Lietuvą, Baltijos šalis ir Suomiją, tiek į Lenkiją tekės jau 2021 m. pabaigoje.

GIPL dujotiekis. AMBER GRID nuotr.

Per sausį-vasarį užsienio gamintojams pateikti užsakymai pagaminti pagrindinius dujotiekio techninius elementus: čiaupus, kontrolinio įtaiso paleidimo-priėmimo kameras ir kitas ilgai gaminamas dujotiekio statybai reikalingas medžiagas. Per ateinančias savaites toliau bus gabenami, virinami ir klojami vamzdžiai, paruošta dalis trasos, eisiančios per mišką, atliekami kiti statybos darbai.

Pirmieji GIPL dujotiekio statybai skirti vamzdžiai iš Lenkijos buvo pradėti vežti sausio pradžioje. Jie sandėliuojami specialiai įrengtose aikštelėse. Per visą planuojamą dujotiekio trasą išdėstyta 10 aikštelių. Siekiant užtikrinti darbų efektyvumą ir kokybišką planavimą, vamzdžiai pristatomi kuo arčiau fizinės darbų vietos. Iš sandėliavimo aikštelių vamzdžiai transportuojami ir klojami išilgai dujotiekio trasos.

Paruošus suvirintas vamzdyno atkarpas, kasama pusantro metro gylio tranšėja (vietomis ir gilesnė), į kurią guldomas paruoštas vamzdis. Per 2020 m. planuojama nutiesti beveik du trečdalius vamzdyno.

2021 m. pabaigoje pastačius dujotiekių jungtį bus sukurti pajėgumai, leisiantys Baltijos šalių kryptimi transportuoti iki 27 teravatvalandžių (TWh) gamtinių dujų per metus, Lenkijos kryptimi – iki 21 TWh per metus, o Baltijos šalių dujų rinkos taps bendros ES dujų rinkos dalimi.
Statybunaujienos.lt



Infrastruktūra

nuotrauka
2026-11-10 13:31
Didelio elektros tinklo gedimo ar infrastruktūros pažeidimo atveju dalis Lietuvos galėtų likti aprūpinama elektra net ir nutrūkus pagrindinių perdavimo linijų veikimui. Tam numatoma suformuoti septynis savarankiškai veikti galinčius elektros sistemos regionus ir įrengti 10 naujų elektrinių, kurių be...
nuotrauka
2026-11-10 11:08
Didžiulis automagistralių remontas šiemet vairuotojams sukėlė nemažai nepatogumų, tačiau jau gruodžio viduryje eismo sąlygos turėtų pagerėti. A1 Vilnius–Kaunas–Klaipėda ir A2 Vilnius–Panevėžys keliuose didžioji dalis šiemet pradėtų darbų artėja prie pabaigos, o 2026–2027 m. jų atnaujinimui numatyta ...
nuotrauka
2026-11-10 07:33
Lietuvoje tiltų, viadukų ir estakadų būklė vis dažniau vertinama pasitelkiant bepiločius orlaivius. Ši technologija leidžia ne tik saugiau apžiūrėti sudėtingas konstrukcijas, bet ir tiksliau nustatyti jų pažaidas, kurti trimačius skaitmeninius modelius bei planuoti remonto darbus. Nuo 2026 metų AB „...
nuotrauka
2026-11-09 11:51
Lietuvos elektros rinkoje – vienas brangiausių šių metų laikotarpių. Šiandien, lapkričio 9-ąją, vidutinė galutinė elektros kaina vartotojams sieks apie 61 ct/kWh, o vakarinio piko metu gali perkopti ir 92 ct/kWh. Energetikos rinkos dalyviai įvardija kelias tokio šuolio priežastis – nuo silpnos vėjo ...
nuotrauka
2026-11-06 13:22
Praėjusi žiema pareikalavo iš kelininkų daugiau kaip 154 tūkst. tonų druskos ir milijonų kilometrų technikos darbo. Šiemet AB „Kelių priežiūra“ žiemos sezoną pasitinka sukaupusi didesnes medžiagų atsargas, išplėtusi sandėliavimo pajėgumus ir įdiegusi papildomų kelių būklės stebėsenos priemonių. Tači...
nuotrauka
2026-11-04 05:20
Kai kuriuose Lietuvos krašto keliuose dviem automobiliams prasilenkti vis dar sudėtinga – važiuojamoji dalis vietomis nesiekia nė 3 metrų. Vienas tokių ruožų bus rekonstruotas Anykščių rajone: beveik 8 km ilgio Molėtų–Anykščių kelio atkarpos atnaujinimas kainuos beveik 9 mln. eurų. Darbus planuojama...
nuotrauka
2026-10-29 14:23
Nuo kitų metų pradžios daliai transporto priemonių valdytojų teks keisti įprastą kelių mokesčio mokėjimo tvarką, tačiau nauja sistema žada ir mažesnių išlaidų. „Via Toll“ leis už mokamus kelius atsiskaityti pagal faktiškai nuvažiuotą atstumą, o jam fiksuoti bus galima naudoti įprastą išmanųjį telefo...
nuotrauka
2026-10-29 14:15
Geležinkelio „Rail Baltica“ įgyvendinimui Lietuvoje numatoma prašyti dar 37,3 mln. eurų Europos Sąjungos (ES) finansavimo. Didžioji dalis lėšų būtų skirta elektros tiekimo infrastruktūrai, techninei dokumentacijai, geležinkelio įrangos bandymams ir žemės išpirkimui Panevėžio geležinkelio mazge.
nuotrauka
2026-10-29 07:01
Kaune statomas Santakos tiltas pereina į baigiamąjį etapą – ant 6,5 tūkst. tonų sveriančios plieninės perdangos bus paklota beveik 2 000 tonų asfalto. Jei darbai vyks pagal planą, 417 metrų ilgio tiltu eismas bus atvertas iki šių metų pabaigos.
nuotrauka
2026-10-27 09:52
Geležinkelių infrastruktūros būklės stebėsena tampa efektyvesnė – „LTG Infra“ įdiegė sistemą, kuri vienoje platformoje sujungia kelmačio surenkamus duomenis, leidžia greičiau pastebėti galimus defektus ir automatizuoja ataskaitų rengimą. Tikimasi, kad tai padės operatyviau planuoti priežiūros darbus...
nuotrauka
2026-10-27 07:58
Klaipėdos Atgimimo aikštės rekonstrukcija pereina į kitą etapą – įrengiama lietaus vandens surinkimo sistema, o atsisakius požeminės automobilių stovėjimo aikštelės tikslinami ir pačios erdvės projektiniai sprendiniai. Už 6 mln. eurų vykdomus darbus planuojama baigti iki 2027 m. pavasario pabaigos.
nuotrauka
2026-10-27 07:47
Klaipėdoje statomas naujas plūdrusis dokas turėtų sustiprinti Lietuvos pozicijas tarptautinėje laivų remonto rinkoje. Vakarų laivų gamyklos (VLG) įmonių grupė investuoja į infrastruktūrą, kuri leis priimti didesnius laivus, plėsti remonto paslaugas ir per metus aptarnauti bent 10 proc. daugiau laivų...
nuotrauka
2026-10-27 07:40
Gariūnų išvažiavimas į magistralinį kelią A1 yra vienas iš sostinės transporto sistemos siaurųjų taškų, kuriame piko metu stringa dideli transporto srautai. Vilniaus miesto savivaldybė pradeda beveik 3,5 mln. eurų vertės darbus, kuriais siekiama pagerinti eismo sąlygas ir padidinti jungties pralaidu...
nuotrauka
2026-10-26 09:13
Lietuvos kelių infrastruktūros laukia didelio masto pokyčiai – planuojama rekonstruoti 99 tiltus ir viadukus, o projektui numatoma skirti iki 400 mln. eurų. Prieš priimant galutinius sprendimus, Centrinės projektų valdymo agentūros (CPVA) ir AB „Via Lietuva“ atstovai su rinkos dalyviais derina darbų...
nuotrauka
2026-10-26 07:38
Kelius, kuriais per parą pravažiuoja vos kelios dešimtys automobilių, bus galima projektuoti paprasčiau ir pigiau. Nuo lapkričio 1 d. įsigalios atnaujintos Automobilių kelių standartizuotų dangų konstrukcijų projektavimo taisyklės, numatančios daugiau sprendinių mažo eismo intensyvumo keliams.
nuotrauka
2026-10-22 05:55
Vietoje elektros linijų apsaugos zonų šiandien galiojančių ribojimų dalyje teritorijų atsivers daugiau galimybių statyboms ir verslo plėtrai. Vyriausybė pritarė pakeitimams, kurie leistų visoje Lietuvoje atlaisvinti apie 12 tūkst. hektarų žemės – daugiau nei užima Klaipėdos miestas.
nuotrauka
2026-10-21 08:13
Kelias, kuriuo pasiekiamas Rūdninkų poligonas, bus atnaujintas už 7,5 mln. eurų. Beveik 14 km ruože numatyta ne tik nauja asfalto danga, bet ir tilto remontas, autobusų stotelių atnaujinimas bei eismo saugos priemonės. Darbai vyks etapais, o jų pabaiga numatyta 2027 metų vasarą.
nuotrauka
2026-10-20 06:16
Lietuvos keliams tvarkyti skiriamos sumos didėja, tačiau jų būklė negerėja taip sparčiai, kaip reikėtų. Savivaldybės ir kelių sektoriaus atstovai ragina keisti finansavimo principus, užtikrinti ilgalaikį investicijų planavimą ir mažinti biurokratines išlaidas. Vien dokumentams, reikalingiems maždaug...
nuotrauka
2026-10-15 06:58
Dulkės ir nepatogios kelionės regionuose pamažu turėtų tapti praeitimi – iki 2028 metų pabaigos Lietuvoje planuojama išasfaltuoti apie 160 km valstybinės reikšmės žvyrkelių. Šiemet numatyta sutvarkyti 75 km, o daugiau kaip 30 km ruožų, kuriems jau sudarytos rangos sutartys, bus baigti asfaltuoti 202...
nuotrauka
2026-10-14 09:19
Vilniuje atnaujinta elektromobilių įkrovimo infrastruktūra prie prekybos slėnio „Nordika“. Čia įrengta 10 naujų stotelių, leidžiančių vienu metu įkrauti iki 20 automobilių.

Statybunaujienos.lt » Infrastruktūra
