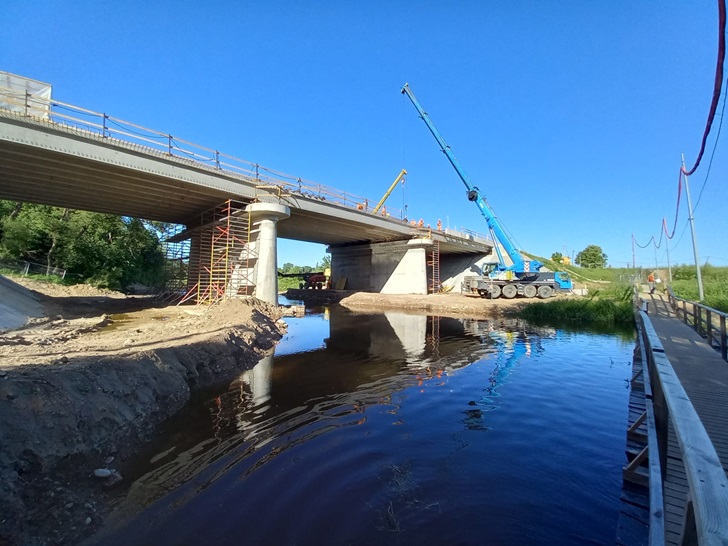

„Via Lietuva“ audito rezultatai: vėluojantis sutarčių įgyvendinimas ir neužtikrintas finansavimas2024-11-05 10:55 Lietuvoje valstybinės reikšmės kelių ilgis – daugiau nei 21 tūkstantis kilometrų. Už šių kelių atkūrimą, priežiūrą ir plėtrą atsakinga akcinė bendrovė „Via Lietuva“ (buvusi Lietuvos automobilių kelių direkcija). 2021-2023 m. iš valstybės ir savivaldybių biudžetų valstybinės reikšmės kelių atkūrimui, priežiūrai ir plėtrai panaudota 1 306,5 mln. Eur. Tačiau vis dar daugiau nei trečdalis šių kelių su asfalto danga – blogos būklės. „Via Lietuva“ nuotr. Kalbėdamas apie atlikto audito „AB „Via Lietuva“ veikla organizuojant valstybinės reikšmės kelių atkūrimą, priežiūrą ir plėtrą“ rezultatus valstybės kontrolierius M. Macijauskas atkreipė dėmesį, kad kelių statybos darbų sutarčių įgyvendinimas vėluoja nuo kelių dienų iki trijų metų, statybos darbų planavimo procesui trūksta nuoseklumo ir skaidrumo, neužtikrinamas finansavimas iš įvairių galimų šaltinių.
„Tam, kad būtų užtikrinta tinkama kelių kokybė bei saugus ir patogus susisiekimas automobilių keliais, reikia neatidėliotinų sprendimų dėl tvaraus kelių finansavimo modelio parinkimo ir tinkamo darbų planavimo“, – sako pranešime cituojamas M. Macijauskas.
Siekiant gauti papildomų pajamų valstybinės reikšmės kelių atkūrimui, priežiūrai ir plėtrai, planuojama įdiegti elektroninę kelių rinkliavos sistemą, įsteigti infrastruktūros plėtros fondą ir užsitikrinti pajamas iš komercinių paslaugų. Tačiau šių iniciatyvų įgyvendinimas vėluoja apie 3 metus.
Audito metu konstatuota, kad valstybinės reikšmės kelių atkūrimo, priežiūros ir plėtros darbų planavimas turi trūkumų. „Negalėjome įsitikinti, ar sudarant kelių remonto ir rekonstrukcijos prioritetines eiles buvo naudojami patikimi duomenys, nes dokumentuose nebuvo nurodyta, kaip apskaičiuotos kelių vertinimui naudojamų kriterijų reikšmės, kurios datos duomenimis atliktas skaičiavimas ir kokio laikotarpio duomenys buvo naudojami. Be to, nebuvo pateikti dokumentai apie kelių ruožų, kuriuose numatoma einamaisiais metais atlikti statybos darbus, atranką ir finansavimo paskirstymą, todėl darbų planavimo ir finansavimo procesas nebuvo pakankamai skaidrus ir nuoseklus“, – pasakoja valstybės kontrolierius.
Pasak auditorių, AB „Via Lietuva“ neužtikrino tinkamo valstybinės reikšmės kelių atkūrimo, priežiūros ir plėtros darbų įgyvendinimo. Didžioji dalis (78 proc.) sutarčių dėl kelių statybos darbų projektų parengimo ir (86 proc.) statybos darbų sutarčių nebuvo įgyvendintos laiku. Statybos darbai vėlavo dėl jų broko, netikslumų projektuose ir papildomų nenumatytų darbų.
Audito rezultatai susumuoti keliais punktais, pateiktais Valstybės kontrolės internetiniame puslapyje:
- 86 proc. viešojo pirkimo sutarčių dėl valstybinės reikšmės kelių statybos darbų atlikimo vėlavo. Daugiau nei trečdaliu atvejų darbai vėlavo nuo pusmečio iki 3 metų.
- Nebuvo nuosekliai ir skaidriai suplanuoti valstybinės reikšmės kelių statybos darbai ir paskirstyti finansiniai ištekliai. Dėl šios priežasties negalima įsitikinti, kad AB „Via Lietuva“ 2021-2023 m. sprendimai dėl darbų apimčių buvo pagrįsti.
- Valstybinės reikšmės kelių atkūrimo, priežiūros ir plėtros darbams 2021-2026 m. numatytas ir planuojamas finansavimas mažesnis už poreikį, apskaičiuotą už šiuos darbus atsakingų institucijų.

„Via Lietuva“ nuotr.
Audito metu įvyko struktūriniai ir organizaciniai AB Via Lietuva pokyčiai: išrinktas naujas generalinis direktorius, suformuota nauja aukščiausiojo lygio vadovų komanda, atnaujinta organizacinė struktūra bei parengta ir pradėta įgyvendinti pokyčių valdymo programa, apimanti įvairias veiklos sritis.
Kartu su audito išvadomis Valstybės kontrolė pateikė ir rekomendacijas, kokių priemonių imantis būtų galima pagerinti esamą situaciją. Įgyvendinus šias rekomendacijas valstybinės reikšmės keliai prioritetinėse eilėse bus reitinguojami remiantis patikimais vertinimo kriterijų duomenimis, bus užtikrintas nuoseklus ir skaidrus kelių statybos ir kitų darbų planavimas, projektavimo ir statybos darbai bus įgyvendinami nustatytais terminais, o užtikrinus tvarų finansavimą, bus pagerinta kelių kokybė ir sudarytos sąlygos kelių plėtrai, tokiu būdu pasiekiant bendrovei iškeltus strateginius tikslus. Infrastruktūra2026-09-03 14:17 Valstybinė energetikos reguliavimo taryba (VERT) suderino 65,9 mln. eurų AB „Energijos skirstymo operatorius“ (ESO) investicijas, kuriomis 729 objektuose numatoma elektros oro linijas pakeisti požeminiais kabeliais. Investicijomis siekiama mažinti elektros tiekimo sutrikimų riziką ir didinti skirsto... 2026-09-02 15:25 Ankstinami 10 kV elektros oro linijų keitimo požeminiais kabeliais darbai strategiškai svarbiuose Lazdijų, Tauragės ir Jurbarko regionuose. Iki 2027 m. pabaigos planuojama užbaigti visus darbus, kurie anksčiau buvo numatyti vykdyti iki 2028-ųjų. Sprendimas priimtas kaip dalis Vyriausybės naudų paket... 2026-09-02 13:39 Pastarųjų savaičių audros dar kartą išryškino elektros infrastruktūros atsparumo svarbą, tačiau verslui aktuali ir kita problema – nepakankamas elektros tinklų pralaidumas bei ilgi prijungimo procesai. 2026-08-31 13:32 „Rail Baltica“ ruožo Panevėžio rajone statybos atsidūrė ties svarbiu sprendimo tašku – 126,9 mln. Eur vertės rangos sutartį sudariusios „LTG Infra“ ir HISK dalyvauja mediacijos procese. 2026-08-25 16:04 Kaune statomas 417 metrų ilgio Santakos tiltas pasiekė svarbų etapą – 6,5 tūkst. tonų sverianti plieninė perdanga sujungė abu Nemuno krantus. Rangovai pagrindinius darbus ir eismą naujuoju tiltu planuoja atverti iki metų pabaigos. 2026-08-25 15:58 Visuomenėje vis dar gajus įsitikinimas, kad viešosios ir susisiekimo infrastruktūros projektuotojas pats nusprendžia, kur atsiras dviračių takas, kiek liks eismo juostų ar kurie medžiai bus pašalinti. Tačiau realybėje infrastruktūros projektavimas – gerokai sudėtingesnis procesas. 2026-08-21 11:47 Magistraliniame kelyje A3 Vilnius–Minskas Vilniaus rajone pradedami daugiau nei 2,6 km ilgio ruožo remonto darbai. „Via Lietuva“ atnaujins kairiąją kelio pusę, sutvarkys dangą ir kelkraščius, pagerins pėsčiųjų infrastruktūrą, o darbų metu eismas bus organizuojamas pagal „3+1“ schemą. 2026-08-20 09:43 Tarandės tunelio statybos darbai jau beveik baigti – įgyvendinta apie 90 proc. rangos darbų. Vis dėlto vairuotojams tuneliu dar teks palaukti: prieš atidarant objektą būtina išspręsti lietaus vandens nuvedimo problemą ir įrengti naują lietaus nuotekų sistemą. 2026-08-20 08:59 Prastos būklės savivaldybių tiltams ir viadukams gali būti skirta daugiau valstybės finansavimo. Susisiekimo ministerijos siūlymu Vyriausybė pritarė Kelių priežiūros ir plėtros programos (KPPP) finansavimo tvarkos pakeitimams, kurie leis lėšas nukreipti ne tik tranzitiniams ar krašto apsaugos poreik... 2026-08-18 07:33 Lietuvoje sparčiai auganti saulės ir vėjo elektrinių gamyba leidžia pasiekti naujus vietinės elektros gamybos rekordus. Šiemet jau 70 dienų visa šalyje suvartota elektra buvo pagaminta Lietuvoje – tiek pat dienų, kiek užfiksuota per visus praėjusius metus. Vertinant visos elektros sistemos poreikį, ... 2026-08-12 14:53 Kalnėnuose įgyvendintas nuotekų infrastruktūros plėtros projektas, sudarantis sąlygas naujų gyvenamųjų kvartalų plėtrai ir jų prijungimui prie centralizuotos nuotekų tvarkymo sistemos. „Vilniaus vandenys“ šiame sostinės rajone nutiesė apie 1,1 km savitakinių ir 5,3 km slėginių nuotekų tinklų bei įre... 2026-08-05 09:18 Kelių infrastruktūros bendrovė „Via Lietuva“ pradeda vieno svarbiausių Vilniaus rajono kelių – krašto kelio Nr. 108 Vievis–Maišiagala–Nemenčinė – atnaujinimą. Artimiausiu metu skirtinguose šio kelio ruožuose bus vykdomi rekonstrukcijos, projektavimo ir rangos darbai, apimantys beveik 9 kilometrus. I... 2026-08-03 11:45 Naujausi Eurostato duomenys rodo, kad 2021–2025 m. Lietuvoje atsinaujinančių šaltinių dalis elektros suvartojime augo sparčiausiai tarp visų Europos Sąjungos valstybių. 2025 m. Lietuva ne tik pasivijo, bet ir aplenkė ES vidurkį – 49,9 proc. Šį proveržį lėmė sparti saulės ir vėjo elektrinių plėtra be... 2026-07-29 15:55 Kelių infrastruktūros bendrovė „Via Lietuva“ inicijavo magistralinio kelio A5 ruožo nuo 56,83 iki 72,50 km defektų ištyrimo ekspertizę. Sprendimas priimtas po to, kai šių metų pavasarį atliekant garantinę kelio apžiūrą buvo nustatyti statinio defektai. Siekiama objektyviai įvertinti jų atsiradimo pr... 2026-07-28 13:30 Šią savaitę magistraliniame kelyje A2 Vilnius–Panevėžys pradedami dar vieno daugiau kaip 2,2 km ilgio ruožo paprastojo remonto darbai. Juos vykdys UAB „Fegda“, o projektą už beveik 1,9 mln. eurų su PVM planuojama baigti iki šių metų lapkričio pabaigos. 2026-07-28 08:55 Europoje veikiantis EPC (angl. Engineering, Procurement and Construction, liet. „iki rakto“) rangovas „MT Group“ pasirašė reikšmingos apimties statybos rangos sutartį su „Cobra IS / Sener“ konsorciumu dėl pagrindinės infrastruktūros (angl. Balance of Plant) įgyvendinimo Vokietijos SGD terminale. Str... 2026-07-23 13:14 Didžiausia šalies vandentvarkos bendrovė „Vilniaus vandenys“ pradeda Nemenčinės nuotekų valyklos rekonstrukciją. Į projektą bus investuota 15 mln. eurų (be PVM). Modernizavus daugiau kaip keturis dešimtmečius veikiančią valyklą, joje bus įdiegtos pažangios azoto ir fosforo šalinimo technologijos, au... 2026-07-23 12:45 Daugiau nei šešis dešimtmečius eksploatuotas tiltas per Anykštą Anykščių rajone netrukus bus rekonstruotas iš pagrindų. Valstybės valdoma bendrovė „Via Lietuva“ pradeda rajoninio kelio Nr. 1207 Anykščiai–Burbiškis–Rubikiai 3,638 km esančio tilto rekonstrukciją, kurios vertė siekia beveik 1,8 mln. eu... 2026-07-23 09:10 Įgyvendinant vieną svarbiausių kelių infrastruktūros projektų Lietuvoje, „Via Lietuva“ gavo statybą leidžiantį dokumentą beveik 12 km ilgio valstybinės reikšmės krašto kelio Nr. 130 Kaunas–Prienai–Alytus rekonstrukcijai. Po rekonstrukcijos intensyviai naudojamas ruožas taps keturių eismo juostų magi... 2026-07-22 14:03 Lietuva žengia dar vieną svarbų žingsnį stiprindama elektros perdavimo infrastruktūrą ir energetinį saugumą. Vyriausybė pritarė nutarimui pradėti 330 kV elektros perdavimo linijos „Varduva“–Broceni inžinerinės infrastruktūros vystymo plano rengimą. Šis sprendimas leidžia pradėti teritorijų planavimo...
|
